2021年11月30日,在完成所有試驗項目并經驗收組驗收通過,啟動驗收委員會主任簽署梅蓄電站1號機組投入考核試運行令,標志著梅州抽水蓄能電站在保證安全、質量的前提下,機電安裝調試過程采取的一系列優化措施取得重大里程碑成果,梅蓄1號機組投產發電。

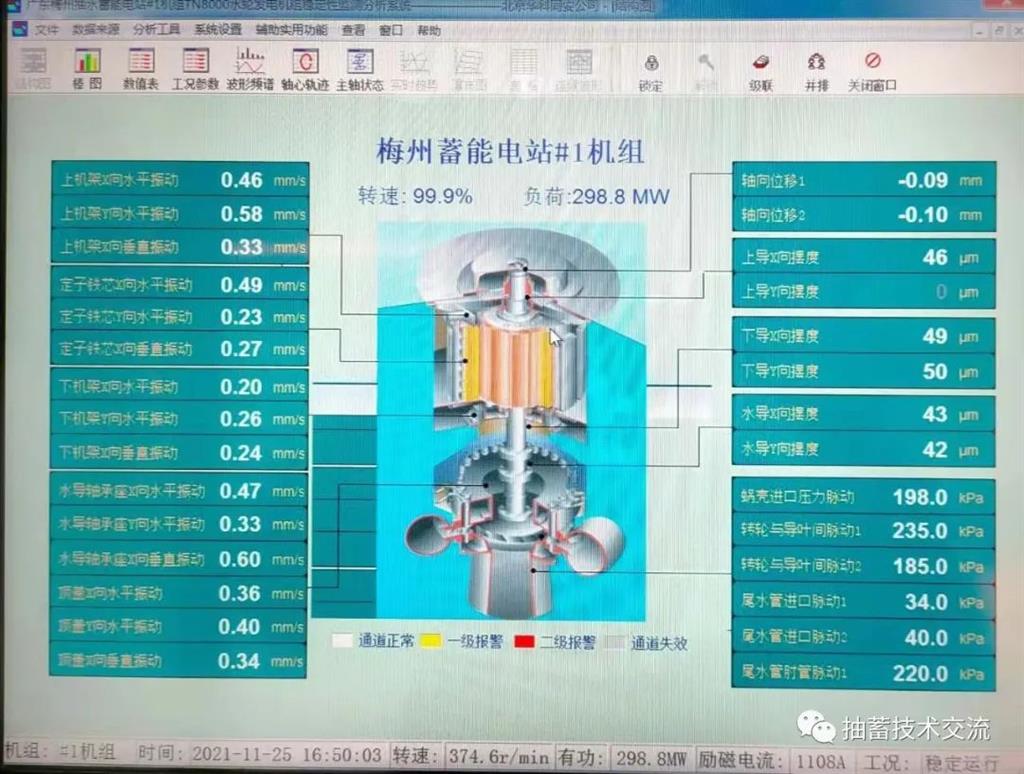

梅州抽水蓄能電站位于廣東省梅州市五華縣,是廣東省重點建設項目,也是梅州歷史上投資最大的基建工程之一。電站規劃總裝機容量240萬千瓦,分兩期建設,首期裝機容量120萬千瓦,安裝4臺30萬千瓦的立軸單級混流可逆式水輪發電機組。梅州抽水蓄能電站1號機組于10月29日一次啟動成功,11月29日完成所有動態試驗,用時僅30天,刷新了國內同類型電站首臺機組啟動調試用時新紀錄。機組調試試運行過程中振動、擺度、瓦溫及噪音等關鍵指標完全滿足精品機組要求。機組穩定運行時各部導軸承擺度均小于5道,開創了國內首臺機組第一次三導軸承擺度全面進入5道時代,充分證明了梅蓄機組制造、安裝、調試質量水平。
隨著國家碳達峰、碳中和目標提出,能夠更加快速、高質量的完成大型抽水蓄能電站機電設備安裝成為蓄能電站建設者追求的目標。因水電建設采用的工藝、工序仍較多的沿用了傳統方式,在電站建設周期上一直以來沒有突破。梅蓄電站群策群力,提出了36項安裝調試優化措施,如將蝸殼基礎改為鋼結構支墩、頂蓋分瓣面把合超級螺母應用、導水機構取消工地預裝工序、優化轉子疊片磁軛疊片以偏心值為主要質量驗收標準、采用先進的施工用具和施工工藝等措施,首次利用上游水道充水期間采用CP啟動方式啟動機組等一系列有效措施,保證設備安裝質量的前提下大幅提高設備安裝調試進度。梅州抽水蓄能電站工程建設過程中采用的優化措施,可在后續工程上直接應用和推廣。
據悉,梅蓄電站水頭變幅(最高揚程/最低水頭)達到1.21,為400m水頭段最大的電站。變幅大有益于降低電站單位千瓦投資,但是給機組的設計帶來很大挑戰,給機組的安全性和穩定性設計帶來很大挑戰。水頭段超過1.2變幅后技術上最好采用變速機組,但是投資會增加一倍。梅蓄項目用定速機組解決了大變幅下采用變速機組才能解決的機組安全和穩定性問題。為了解決水頭大變幅出現的振動問題,梅蓄機組通過采用轉輪葉片數9搭配活動導葉數22技術方案,優化流道設計,規避了機組內壓力波傳播造成的的疊加問題,解決了同水頭段機組的振動難題。為400m水頭段首個采用該機型并且運行效果優秀的機組。
沙場百戰袍未解,征途萬里再啟程。梅州抽水蓄能電站首臺機組投產運行只是開局和起步。下一步,梅蓄項目部將以1號機組安全、優質、高效投產為契機,加快2號、3號和4號機組安裝調試步伐,繼續以“蹄疾步穩”的工作節奏,朝著更高的目標邁進。
